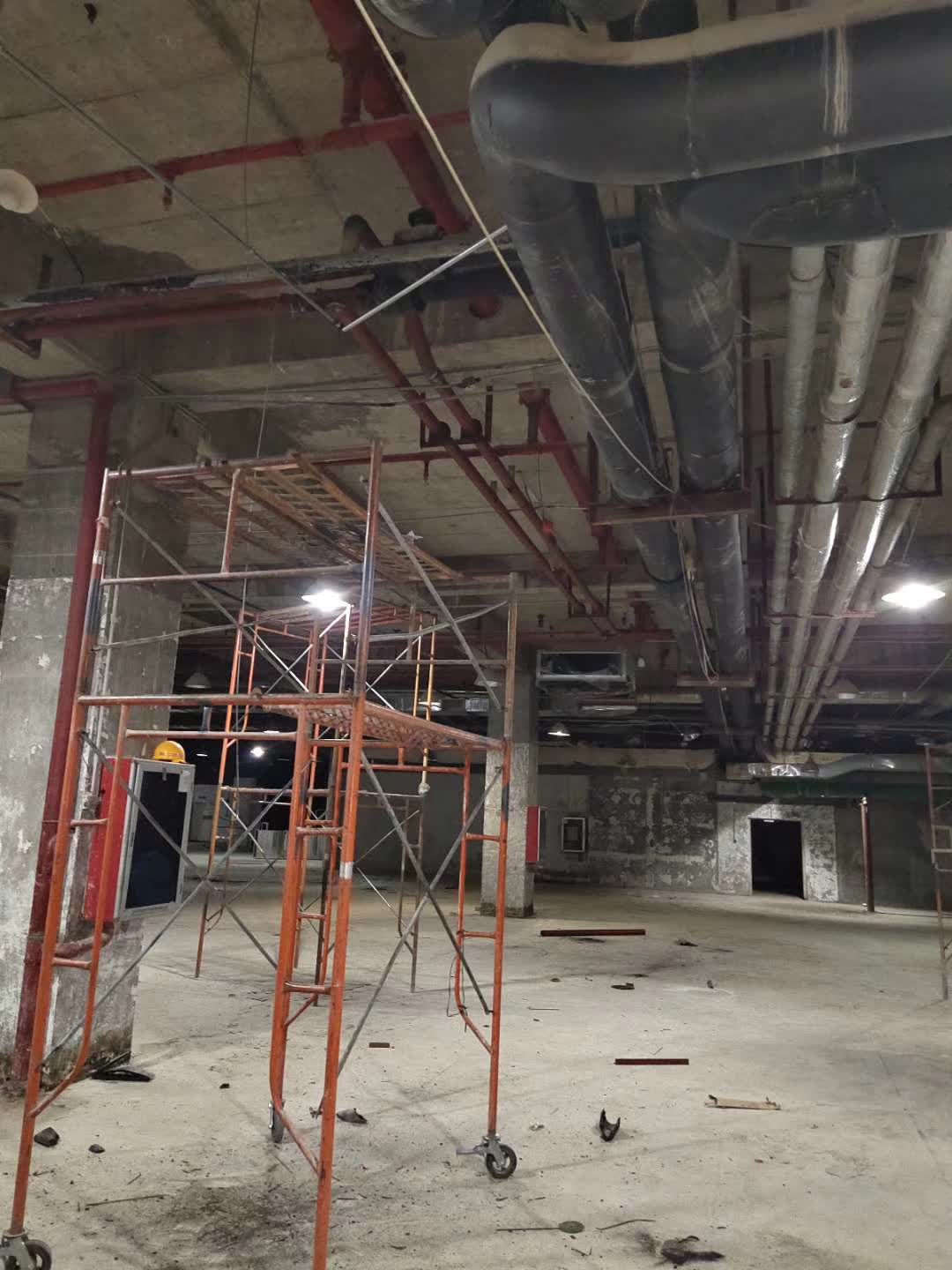

写字楼大多采用中央空调(多联机 VRV / 水冷螺杆 + 风机盘管),
写字楼空调安装整体分为:前期准备→管线预埋→设备吊装→管路施工→电气施工→保温、吊顶配合→试压检漏→系统调试→竣工验收,需要配合土建、消防、装修交叉施工。

1. 施工前期准备
图纸会审:核对空调、消防、给排水、电气、吊顶综合管线图,避免管线打架;确认外机平台、机房位置、风管走向、风机盘管点位。
现场勘测:复核梁高、层高、梁开孔位置、设备通道;确认机房荷载、外机基础承重。
材料进场验收:风机盘管、空调主机、风管、冷媒管、水管、保温、阀门、线缆检查,合格证齐全。
机具进场,技术交底;涉及梁开孔,提前办理开孔审批,禁止随意切断梁主筋。
2. 预留预埋(土建阶段 / 装修进场初期)
墙体、楼板套管预埋:冷凝水、冷冻水水管穿楼板必须加装防水套管。
预留设备孔洞:风管洞口、冷媒管穿墙孔、外机百叶洞口。
机房基础施工:水冷机组、水泵做混凝土基础;室外主机做减震基础。
3. 设备吊装就位
室内:风机盘管 / 室内机
根据图纸放线定位,确定吊杆点位;
使用减震吊杆吊装室内机,必须加橡胶减震垫;水平找坡,冷凝水端略微向下倾斜,保证排水;
固定牢固,避开消防喷淋、灯具点位。
室外 / 机房设备
多联机外机吊装至屋面 / 设备平台,摆放减震垫;固定防台风固定件;
水冷系统:冷水机组、冷却水泵、冷冻水泵、冷却塔就位,安装减震器。
设备吊装完成后做好防尘保护,防止建筑垃圾进入设备内部。
4. 管路系统施工
①冷媒管(VRV 多联机)
铜管切割、扩口,焊接充氮气保护焊接,防止管内氧化皮;
管路支架固定,避免共振;
管路走向避让强电桥架。
②水系统(风机盘管水冷)
冷冻水供回水管、冷凝水管
镀锌钢管 / PPR 水管,焊接或者丝接;阀门、过滤器、软接安装;
冷凝水管必须保证排水坡度(≥0.5%),严禁反坡,否则吊顶泡水;
管道支架加装隔震垫;高点装排气阀,低点装排污阀。
③风管施工(新风、排风、送风)
镀锌铁皮风管加工、法兰连接;风管加装防火阀(与消防联动);
软接采用防火帆布软接,长度 150‑250mm,禁止软接扭曲受力;
风管吊架加固,大截面风管增加防晃支架。
5. 电气控制系统施工
主机、室内机单独回路供电,配备断路器;
动力电缆、通讯线分开敷设,通讯线屏蔽接地;不和强电同管;
温控器布线,控制线穿线管;
机房设备:水泵、冷却塔接线,做接地保护;
不允许空调线缆与消防管线混放。
6. 管道保温施工(非常关键,防止结露滴水)
冷媒铜管、冷冻水管全部做橡塑保温,接缝处胶水粘接严实,严禁漏保;
冷凝水管同样保温,环境潮湿区域必须做;保温破损后期吊顶滴水;
风管保温,防潮层完整;
保温要在试压合格后再封闭,避免漏点被封在吊顶内。
7. 配合吊顶封板前作业
风口定位,配合装修确认出风口、回风口尺寸位置;
所有管路、设备隐蔽部分拍照留存(隐蔽工程资料);
清理设备内部杂物;室内机防尘保护保留,吊顶封板前拆除。
8. 试压、检漏、冲洗
水系统:冷冻水、冷却水系统水压试压;保压观察有无渗漏;完成管道冲洗,清除焊渣杂质。
VRV 冷媒系统:铜管保压检漏、抽真空;确认无泄漏再加注制冷剂。
冷凝水管单独做通水试验,灌水测试排水是否通畅,无积水、不漏水。
9. 系统调试
检查供电电压,核对所有接线;
水冷系统:开启冷却塔、冷冻泵、冷却泵,排净系统空气;开启冷水机组调试。
VRV 多联机:整机通电,主机读取室内机地址,试运行;
逐台调试风机盘管,测试温控器,检查制冷制热、风口出风;
检查:有无异响、震动;有无滴水漏水;温度、温差是否达标;防火阀联动测试。
10. 竣工验收、移交
整理竣工图纸、设备合格证、试压记录、隐蔽记录、调试报告;
对物业运维人员做操作交底;
清理现场,移交钥匙与运维手册。
写字楼空调施工重点风险点(避坑)
冷凝水反坡,造成大面积吊顶泡水,是写字楼高发问题;
铜管焊接没有充氮气,管内氧化,后期损坏压缩机;
设备没有减震,运行噪音、震动传到楼板;
保温接缝不严,吊顶内部结露滴水;
管线综合排布不合理,层高被压缩,吊顶太低;
防火阀没有和消防联动,消防验收不通过;
隐蔽部位不试压直接封吊顶,后期漏水维修需要拆吊顶。
