多联机空调安装直接决定制冷效果、寿命、是否漏水漏氟,核心分为前期准备→室内机吊装→冷媒铜管 / 分歧管施工→冷凝水管→保温→室外机安装→电气接线→保压检漏→抽真空干燥→冷媒追加→整机调试十大工序,所有隐蔽工程必须拍照留存。具体如下,仅供参考:

一、施工前期准备
图纸会审定位
核对室内外机位置、铜管走向、管径、分歧管点位、检修口、排水点位;标记打孔、吊杆点位,避开横梁主筋、水电管线。
材料验收
冷媒管:脱氧无缝紫铜管,禁止铜铝管;R410A 管壁加厚
保温:B1 级难燃橡塑,气管≥20mm、液管≥15mm
配件:原厂分歧管、氮气瓶、双级真空泵、电子秤、水平仪
现场保护
进场清理吊顶区域,设备拆封后轻拿轻放,避免磕碰换热器。

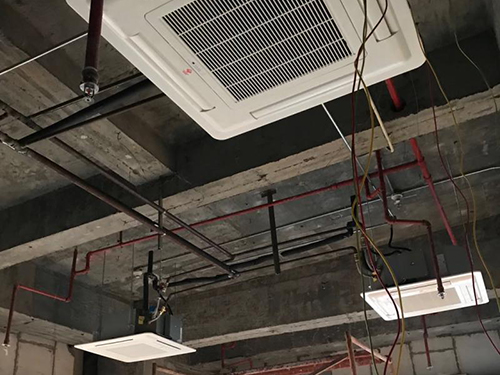

二、室内机吊装(防漏水核心工序)
吊杆采用全螺纹丝杆,双螺母上下锁紧,吊杆间距均匀,承重牢固。
水平校准:水平仪调平,机身倾斜≤1°,一旦倾斜冷凝水倒灌泡顶。
预留检修口:400×400mm,对准电控、过滤器位置,方便后期清洗维修。
防尘保护:吊装完成立刻套原厂保护膜,隔绝装修粉尘堵塞蒸发器。
空间预留:内机顶部离楼板≥10mm,防止共振异响;出风口、回风口预留足够尺寸。
三、冷媒铜管 + 分歧管施工(系统关键)
1. 铜管加工
切割平整、彻底去毛刺,管口临时封堵,防止灰尘、水汽进入管路。
2. 充氮焊接(强制规范,不可省略)
焊接全程通低压氮气(1.5~2.5L/min),隔绝空气,避免管内壁产生氧化皮;氧化皮会磨损压缩机、堵塞节流部件。
3. 分歧管安装要求
必须水平安装,前后直管段≥50cm;禁止倾斜、倒置
所有分歧管、接头完整包裹保温,无裸露铜管
4. 管路排布
横平竖直,专用管卡固定,气管、液管分开走管;铜管避免硬折、挤压压扁。
四、冷凝排水管施工(吊顶漏水高发点)
坡度强制≥1%(每米管道下降 1cm),全程不允许倒坡、平走。
长管路每 3 米增设排气孔,消除气堵积水;末端加装存水弯。
管材选用 PVC 排水管,接头打胶密封;禁止接入排污管,防止异味倒灌。
通水试验:安装完成向内机倒水,全程观察排水顺畅、无渗漏才算合格。
五、保温包裹施工
铜管、冷凝水管全程全覆盖,无裸露、无断点。
保温接缝专用胶水粘合,外层缠绕铝箔密封;气管、液管分开保温,禁止合并包裹。
吊顶外穿墙铜管额外加厚保温,防止室外低温结露滴水。
六、室外机安装
基础 / 支架:水泥基座或加厚防腐钢架,底部铺设≥20mm 减震橡胶垫,整机水平误差≤3mm。
通风散热空间(zui低标准)
进风侧≥500mm,出风侧≥1000mm,左右两侧≥300mm
禁止密闭小天井、百叶过密区域,易高温保护停机
吊装保护:吊绳接触机身加护板,防止刮花钣金;拆除出厂运输固定垫块。
外机低位布置,缩短铜管长度,减少冷媒损耗、降低能耗。
七、电气系统安装(强弱电分离)
动力电源线(强电)
外机单独三相 380V / 单相 220V 专线,匹配空开,可靠接地;每台内机单独供电或统一回路,禁止共用插座。
通讯信号线(弱电)
专用屏蔽双绞线,严禁与强电线同管、捆绑敷设,避免信号干扰;总线串联所有内机,设置独立地址码,杜绝地址冲突。
线控器预埋底盒,布线平直,接头绝缘包裹。
八、高压氮气保压检漏(查漏唯一手段)
R410A 系统充氮气至4.0MPa,R32 系统 2.1MPa。
稳压静置24 小时,环境温度稳定前提下,压力下降≤0.05MPa 为合格。
压降超标分段排查焊点、接头,修复后重新保压,不漏方可进入下道工序。
九、抽真空干燥(R410A/R32 必做,严禁冷媒排空)
设备:双级真空泵,从外机高低压两侧同时抽真空。
标准:抽到真空度≤500Pa(-0.1MPa),持续抽≥2 小时,大型多联机 4~6 小时。
保真空测试:关闭真空泵阀门静置 30 分钟,压力回升不超过 0.02MPa 才算系统无水分、无泄漏。
作用:彻底排出管路空气、水分,防止冷媒水解产生酸性腐蚀压缩机。
十、冷媒精准追加
释放外机原厂自带冷媒,打开高低压截止阀。
根据铜管实际总长、内机容量,用电子秤定量加注,禁止凭手感估算。
R410A 为混合冷媒,必须液态加注,不可气态补充。
十一、整机调试与验收
内机地址码核对,确认外机识别全部室内机,无通讯故障。
分模式试运行:制冷、制热、送风、除湿,每台内机单独测试。
检测参数:运行电流、高低压压力、进出风温差(制冷 8~12℃正常)。
复查排水、噪音、风口有无结露、吹风短路。
交付:提供管路走向图纸、保压记录、调试数据,告知日常维护要点。
